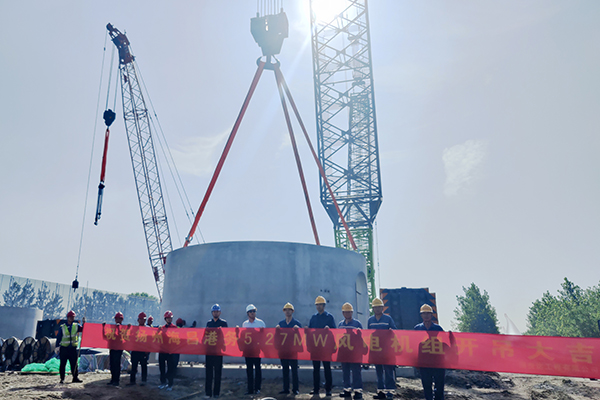

2023年7月5日上午,在扬州海昌港务5.27MW风力发电项目施工现场,随着百吨级履带吊的稳定运行,第一节重达60.7吨,直径7.6米,高3.6米的混凝土塔筒徐徐升起,扬州海昌风电项目风电机组成功开吊,为后续安装施工奠定了良好的开端与基础,也意味着项目正式进入施工高峰期。
该项目由扬州海昌和各施工单位、监理单位共同负责施工建设,今年4月底进入现场施工阶段。截至目前,已完成了桩基检测、承台基础、吊装场地夯实等各施工环节,具备了吊装条件。
项目采用预计采用高混塔模式,既可以有效解决传统柔性钢塔筒涡激振动和频率穿越等技术瓶颈,又可以利用混凝土塔筒的刚度优势和钢塔筒的快速施工优势,最大化实现风电项目的经济性。同时,使用800吨履带起重机作为主要设备,在吊装过程中拥有更好的稳定效果。
扬州海昌港务5.27MW风力发电项目总体规划建设一台5.27MW风力发电机组,方案设计风机整体混塔高112米,由31段混塔、一节钢塔拼装组成,轮毂高度达140米。扬州海昌正按施工计划紧锣密鼓推进项目落地,强抓安全质量,提高施工效率,预保8月底之前完成风机吊装,早日实现并网投产目标。
